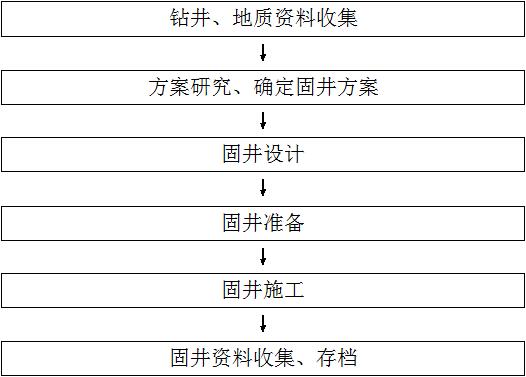

一口井的固井過程的完成是由多個環節組成的,每個環節的作用都是很重要缺一不可。
主要由
等環節組成。
一、 鉆井、地質資料收集
詳細準確的鉆井、地質資料是固好一口井的基礎,讓涉及到固井方案的選擇,注水泥漿設計等多個方面。固井前一定要到鉆井現場及有關部門提前收集相關基礎數據,主要資料如下:
(一) 鉆井基礎數據:
1、 井深、壓力、溫度(井底溫度、鉆井液出口溫度、溫度梯度)井眼類型、井徑、井斜、方位、井身結構、鉆井周期、完鉆泵壓、鉆進排量、洗井排量、完井作業類型(確定固井方案、水泥級別等)。
2、 鉆井液性能(密度、粘度、切力、失水、泥餅、含砂、PH值、摩阻系數),鉆井液類型(是水基還是油基泥漿)及主要成分(都加些什么藥)。
3、 鉆井工程情況:是否有噴、涌、冒、垮塌等情況;是否有漏失,要掌握漏失量、漏失點、漏失壓力等。
(二) 地質資料:
1、 地層條件、地層壓力、地下流體特點、地層巖(固井方式、環空液柱組合、密度、壓力)。
2、 油頂、油底、標準層、取心見油段巖屑見油段氣測見油段的具體位置、預計生位(確定完井方式水泥的返高)。
(三) 鉆井設備情況:
要掌握鉆機、鉆井泵、固控設備、循環系統、井口裝置的性能。
(四) 井場條件和井場套管準備情況
井場是否方便擺車,有有無障礙物,是否需要拖車,上井套管是否尺寸、產地、鋼級、壁厚、根數、長度能否滿足設計要求。(用于管串附的選擇;替鉆井液量的標準;套管強度考核)
(五) 完井工具和固井用水的準備情況
聯頂節、吊長、循環接頭、套管頭、備用閘門是否靈活好用,鉆臺、泵房各種壓力表是否準確好用。
固井用水是否充足,水質、水溫是否需要加熱或降溫。(水溫對固井有很大的影響,太高凝固快,超過38℃稠化時間會縮短,低于15℃時水泥漿將**凝固。冬季施工固井要考慮配漿的水溫,API標準水溫是27℃。)
二、 固井設計:
1、 整理、分析各種資料,在滿足地質和勘探開發的基礎上,確定固井方案及固井工藝方法。(一次注水泥,雙向注水泥,尾管注水泥)

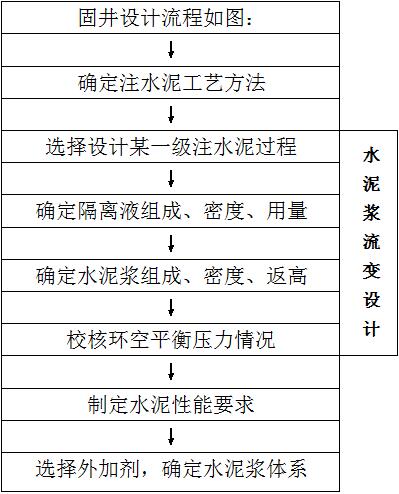

2、 根據固井設計原則完成一次注水泥設計流程。
(1) 隔離液設計(高度、用量)。
(2) 水泥漿設計(水泥漿柱組成、密度、長度)。
(3) 替鉆井液的設計(提鉆井液量、頂替排量、流態、頂替壓力)。
(4) 水泥漿流變?cè)O(shè)計(流變模式、流變參數的計算、頂替流態設計和流動摩阻、*終施工泵壓計算)。
(5) 根據流變學設計結果進一步調整隔離液、水泥漿的性能及參數。
(6) 水泥漿體系也水泥漿物理性能設計(失水、稠化時間、強度、凝結時間、自由水)。
(7) 注水泥輔助設計。
(8) 施工參數優化設計。
(9) 編寫施工作業書。

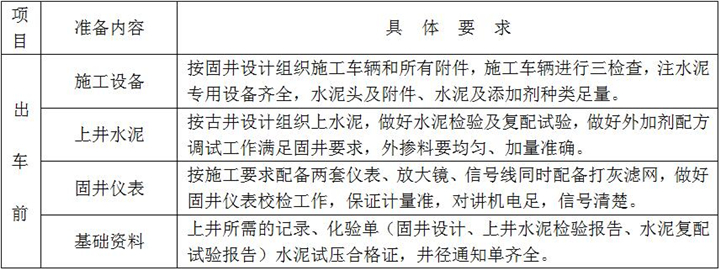

三、 固井施工準備
固井施工準備是落實固井施工方案和固井設計重要的一個環節,是固好一口井的前期準備工作,具體內容及要求如下:

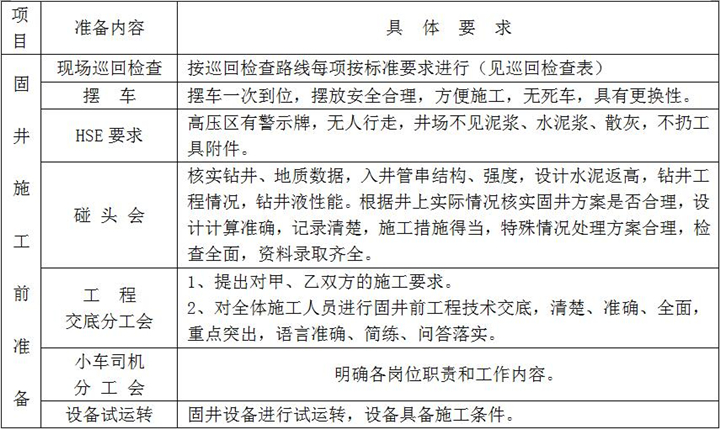

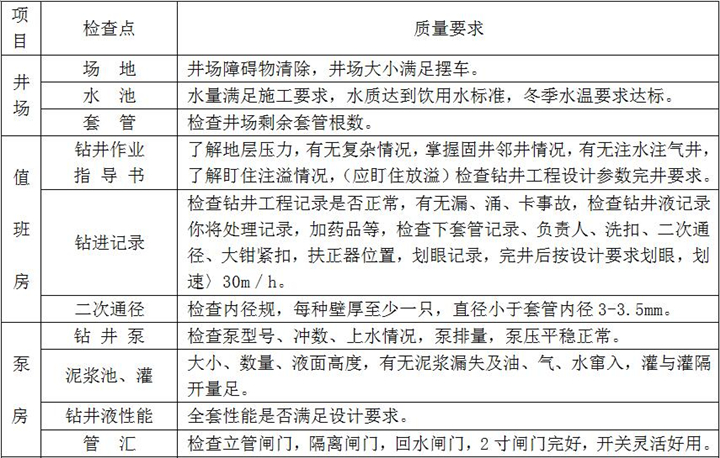

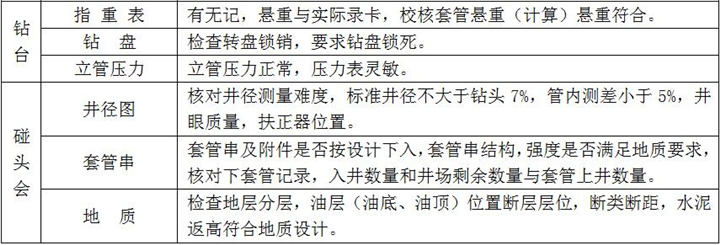

1、巡回檢查點項具體要求:

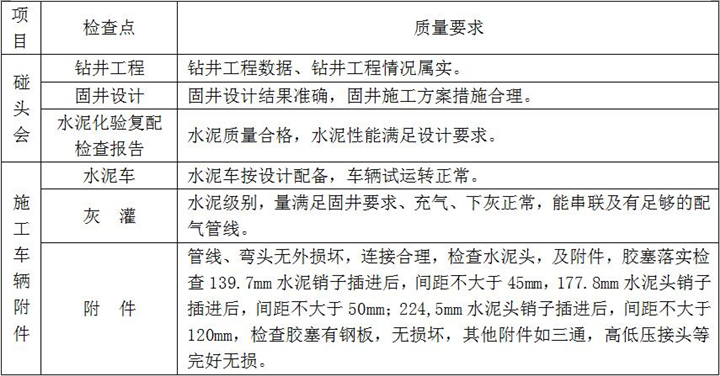

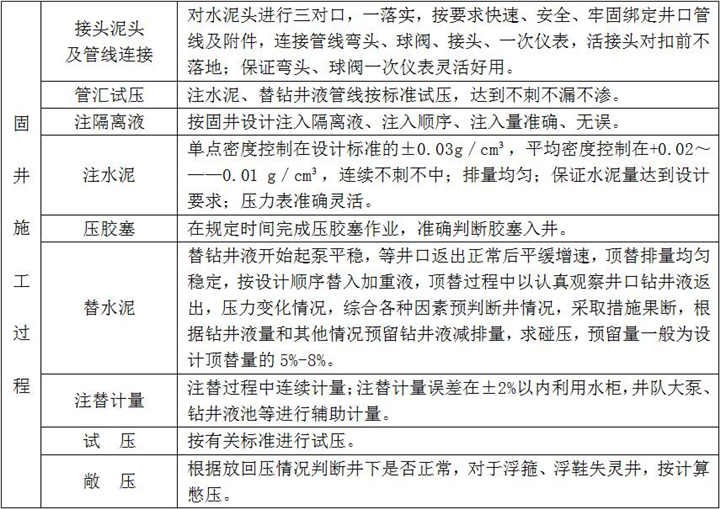

2、固井施工:按設計注入隔離液,水泥漿壓膠塞,頂替鉆井液、碰壓、試壓完成、固井施工過程檢查點項及要求如下:
3、在固井施工過程中做好入井流體的密度、排量、井口壓力監測與計量工作。
四、資料收集存檔
1、固井施工結束后認真填寫固井施工記錄,施工數據記錄準確、清楚、完整。
2、對鉆井隊、固井隊在施工過程中存在的不足,提出整改意見。
3、回廠后將固井施工記錄進一步管理、存檔。
